Сколько строится дом из бруса (сроки)

Дом из бруса под ключ строится в среднем четыре месяца. Сроки дома из бруса складываются не из скорости сборки стен, а из ожидания бетона, усадки древесины и последовательности этапов, которую нельзя нарушать.

Из чего складывается общий срок строительства дома из бруса

Срок дома из бруса делится на три крупных блока: подготовка и фундамент, коробка с кровлей, инженерия и отделка. Каждый блок жёстко зависит от предыдущего: пока бетон не набрал прочность, ставить стены нельзя, пока дерево не прошло усадку – отделку не начинают.

На строительство влияют четыре переменные:

  • сезон и температура воздуха во время заливки фундамента;
  • тип бруса: естественная влажность или камерная сушка;
  • сложность проекта (одноэтажный дом или двухэтажный с мансардой);
  • готовность участка к началу работ – подъезд, электричество.

Все сроки фиксируют в договоре ещё до выхода бригады на участок.

Этапы строительства брусового дома с реальными сроками

Фундамент и подготовительные работы: сколько времени закладывать

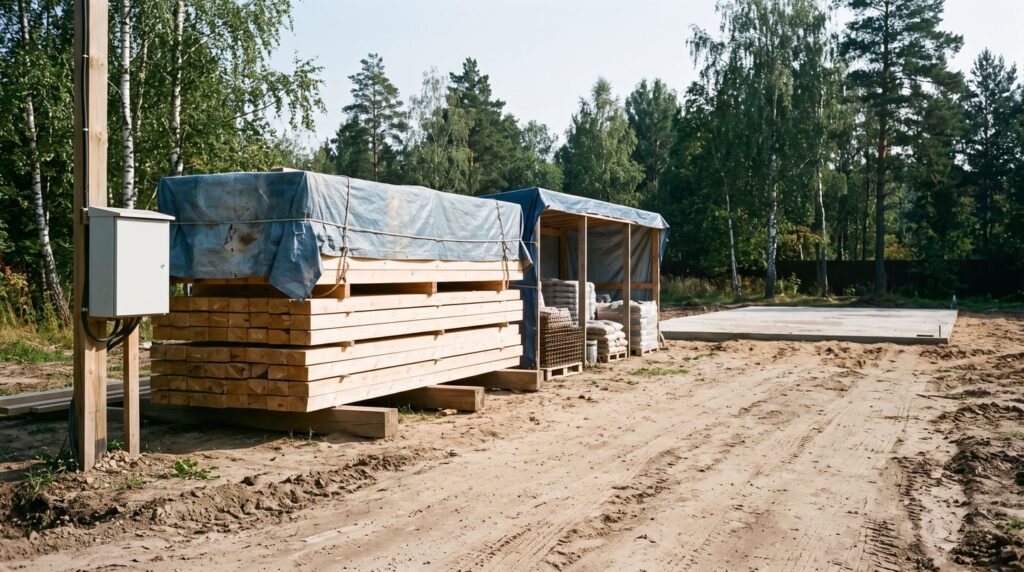

Подготовительная работа занимает около двух недель после подписания договора: геодезия, разметка, завоз материалов. Сам фундамент заливают за 1-2 недели.

Но дальше идёт пауза, которую многие недооценивают. Бетон набирает расчётную прочность 28 дней летом и до 45 дней зимой. Этот этап не ускоряют: недозревший фундамент под нагрузкой трескается. Итого на фундамент с выдержкой уходит 6–10 недель в зависимости от сезона.

«Если температура воздуха выше +15°, бетон начинают поливать со второго дня после укладки и продолжают в течение 7 – 15 дней, а при температуре воздуха +10° – в течение 5 – 10 дней. В первые дни твердения бетон поливают 3 – 5 раз в день, а спустя пять дней – 2 – 3 раза при условии, если стоит нежаркая погода. Бетоны на пуццолановом и шлаковом портландцементах поливают 5 – 7 раз в день в течение 15 – 20 дней. Опалубку рекомендуется снимать через 28 суток.»
— А. М. Шепелев, «Как построить сельский дом», гл. 4 «Каменная кладка», стр. 50.

«В зимнее время при укладке бетонных смесей без противоморозных добавок необходимо обеспечить температуру основания не менее 5 °С.»
— СП 70.13330.2012 «Несущие и ограждающие конструкции», п. 5.3.3.

Интерпретация. Норматив и практик сходятся в одном: набор прочности бетона – управляемый температурой процесс, а не пассивное ожидание. Норма требует держать основание не холоднее +5 °С, если антифризов в смеси нет, а классическое руководство даёт вилку по срокам полива бетона в зависимости от погоды. Отсюда и разница в 28 и 45 днях, которую называет статья: зимой либо ждут дольше, либо платят за противоморозные добавки и подогрев.

Возведение сруба и кровли: где берётся большинство дней

Коробка из бруса собирается относительно быстро – стены, перекрытия и стропильная система занимают 4–5 недель. Это самый наглядный этап: участок преображается буквально за несколько дней.

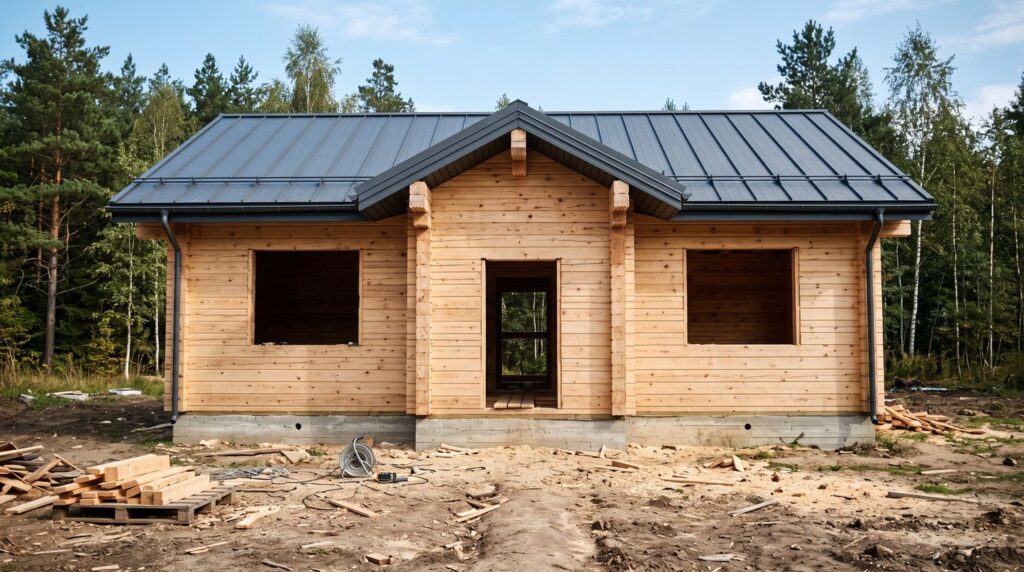

После закрытия кровли начинается усадка. Брус естественной влажности садится на 5-7 см, брус камерной сушки – на 2-3 см. Поэтому строительство делят на два захода: сначала собирают контур и укрывают кровлю, затем – через несколько месяцев – монтируют окна, двери, утепляют и отделывают полы и потолки. Такой порядок исключает перекосы и разрывы отделки.

«Settling, one of the most important factors to keep in mind at all times when engaged in either designing or building a log structure, is a result of two things: (1) the natural shrinkage of the wood, and (2) the compression of the wood fibres as one log rests on another. […] the builder should assume 50 per cent of all settling is due to shrinkage, while the other 50 per cent is caused by compression.»
— B. A. Mackie, The Handbook of Canadian Log Building, ch. 2 «Scribing and Notching», page 61.

Интерпретация. Канадский стандарт рубки объясняет, почему усадку нельзя просто переждать по календарю: половина осадки – это усыхание волокна, а половина – обычное сминание древесины под собственным весом сруба, и оно идёт, пока конструкция стоит под нагрузкой. Отсюда и практика «сначала коробка под крышей, потом – через месяцы – отделка», о которой говорит статья: так столярке и чистовым материалам не приходится подстраиваться под ещё двигающийся венец.

Электрика, отопление, водоснабжение и финишная отделка добавляют ещё 6–10 недель в зависимости от насыщенности проекта.

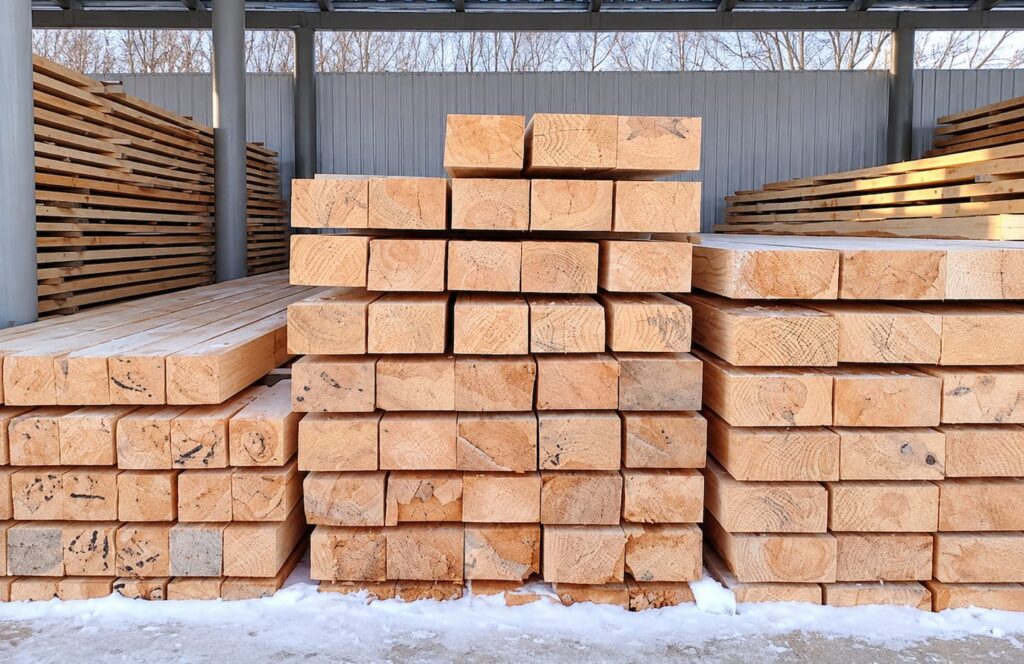

Клеёный брус против бруса естественной влажности: разница в сроках

Клеёный брус – материал с минимальной остаточной влажностью. После сборки он садится не более чем на 1–2 см, поэтому отделочные работы можно начинать уже через 4–6 недель после возведения коробки. Общий срок дома из клеёного бруса под ключ – 3–4 месяца.

«Влажность древесины в момент склеивания имеет особое значение, так как от неё зависит прочность клеёной конструкции, то есть возможность появления впоследствии трещин.»
— К. Гётц и др., «Атлас деревянных конструкций» (1985), гл. «Предисловие и общие сведения», стр. 16.

Интерпретация. Поэтому клеёный брус и садится меньше – ламели заранее сушат до контролируемой влажности на заводе, а не досушивают уже в стене дома. Но это же требование – причина, почему клеёный брус чувствителен к нарушению условий хранения и перевозки на пути к площадке: если влажность ламелей «поплыла» до склейки или после, трещины и деформации никуда не исчезают, а лишь переносятся с усадки на другой этап.

Брус естественной влажности требует паузы на усадку. Для одноэтажного дома достаточно 6 месяцев, для двухэтажного скорее всего понадобится год. Полная отделка завершается во второй приезд бригады.

«Усушка от точки насыщения волокон до абсолютно сухого состояния называется полной усушкой. Полная линейная усушка вдоль волокон составляет 0,1–0,3%. Усушка волокон в радиальном направлении достигает 3–6% и тангентальном – 6–12%. Объёмная усушка в среднем равна 12%.»
— В. Ф. Иванов, «Деревянные конструкции» (1956), гл. 1 «Древесина как конструктивный материал», стр. 23.

Интерпретация. Цифры объясняют, откуда берётся разница между клеёным брусом и брусом естественной влажности не в процентах, а в месяцах ожидания: дерево усыхает поперёк волокна в десятки раз сильнее, чем вдоль, и у бруса естественной влажности это усыхание ещё только предстоит, когда бригада уже закрыла кровлю. У клеёного бруса основная часть этой усушки уже пройдена на производстве, до монтажа.

ПараметрКлеёный брусЕстественная влажность
Усадка1-2 см5-7 см
Пауза перед отделкой4–6 недель6-12 месяцев
Срок под ключ3–4 месяца8–14 месяцев

Дома из бревна подчиняются той же логике: чем выше влажность исходного материала, тем дольше ждать готовности к финишным работам. Та же закономерность распространяется на бани из бревна: сруб ставят быстро, но топить баню начинают только после усадки и конопатки.

Когда лучше начинать стройку и как сезон сдвигает сроки

Весна и лето – оптимальное время для старта. Бетон набирает прочность в нормативные 28 дней, грунт сухой, материалы подвозят без проблем.

Осенний старт рискован именно из-за фундамента: если заливка попадает на ноябрь, бетон набирает прочность медленнее даже с противоморозными добавками. Коробку при этом можно ставить и зимой – брус от мороза не страдает, а усадка идёт ровно.

«The wood foundation is composed of wood and plywood soaked with preservatives. It was primarily developed so that a foundation could be installed in cold weather, when concrete cannot. […] It can be used where working with concrete is limited by short building seasons.»
— Carpenter’s & Builder’s, Layout, Foundation and Framing, ch. 2 «House Foundations», page 39.

Интерпретация. Американская практика подтверждает мысль статьи с другой стороны: не брус тормозит зимнюю стройку, а именно бетон – настолько, что для холодного сезона придумали отдельный тип фундамента без заливки. Для дома из бруса это не повод отказываться от бетона зимой, но объяснение, почему риск зимнего графика создаёт именно этот этап, а не сборка коробки из бруса.

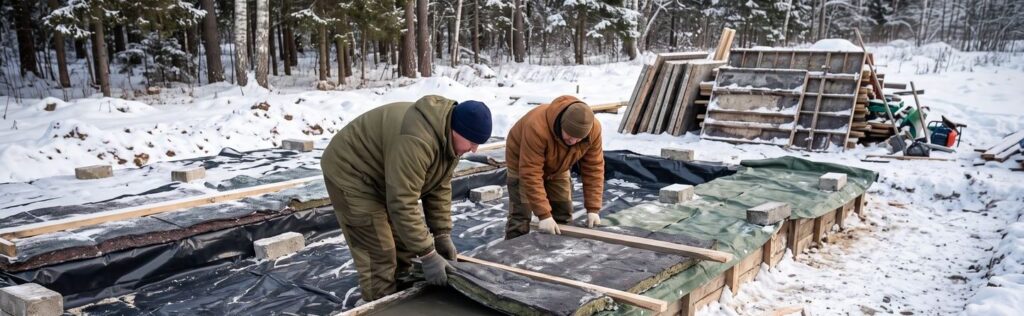

Зимний старт в регионе Москва и область практикуют опытные строители: цены на материалы и работы в этот период ниже, а фундамент можно залить по утеплённой опалубке. Но каждые дополнительные две недели на фундамент сдвигают весь график вправо.

Если начать строительство в мае, к сентябрю коробка с кровлей готова, а отделка завершается следующей весной – при условии бруса естественной влажности.

Что чаще всего затягивает сдачу дома из бруса

Здесь часто ошибаются: думают, что тормозит бригада, а на деле задержки приходят из других мест.

Типичные причины срывов:

  • Изменения в проекте по ходу стройки. Каждая переделка – это новый расчёт, новый заказ материала и потеря 1–3 недель.
  • Неготовый участок. Если нет нормального подъезда или электричества, завоз материалов и работа инструмента встают.

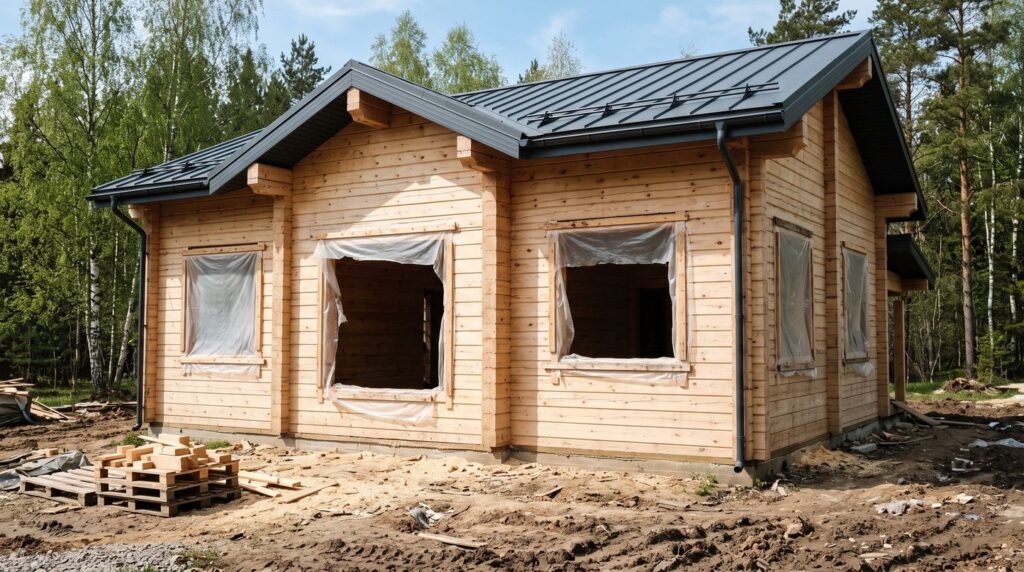

  • Поздний выбор отделочных материалов. Окна, двери и напольные покрытия с нестандартными размерами могут идти под заказ 4–8 недель.
  • Задержка оплаты этапов. Большинство договоров предполагают поэтапную оплату; при просрочке бригада переходит на другой объект.

И вот что важно: сколько строится дом из бруса, во многом определяет сам заказчик. Чем раньше утверждён проект и чем меньше правок вносится в процессе, тем точнее соблюдается график.

Частые вопросы

Можно ли жить в доме из бруса сразу после сдачи?

Заселяться можно, но с оговорками. В доме из бруса естественной влажности первые год-два продолжается усадка: могут потребоваться подтяжка конопатки и регулировка дверей. В доме из клеёного бруса этот процесс идёт значительно мягче.

Сколько простоит дом из бруса при правильном уходе?

Срок службы дома из бруса при регулярной обработке антисептиком и своевременном обслуживании кровли – 80–100 лет. Дома из бревна при аналогичном уходе стоят сопоставимо. Главное условие: нижние венцы должны быть защищены от влаги и хорошо вентилироваться.

Сколько лет стоит дом из бруса без капитального ремонта?

Без капитального ремонта дом из бруса стоит 25–40 лет, если соблюдены условия строительства и базовый уход не запущен. После этого срока обычно обновляют нижние венцы и кровельное покрытие.

Влияет ли площадь дома на срок строительства?

Да, но не линейно. Дом площадью 150 м² строится примерно на 3–5 недель дольше, чем дом 80 м² при той же бригаде. Сложность планировки (эркеры, несколько уровней, террасы) добавляет больше времени, чем просто квадратные метры.

Нужен ли проект до начала стройки или его делают по ходу?

Проект нужен до выхода бригады на участок: без него невозможно рассчитать фундамент, заказать материал и составить смету. Работа без утверждённого проекта – главная причина переделок и затяжных сроков.

Как проверить, что бригада соблюдает сроки?

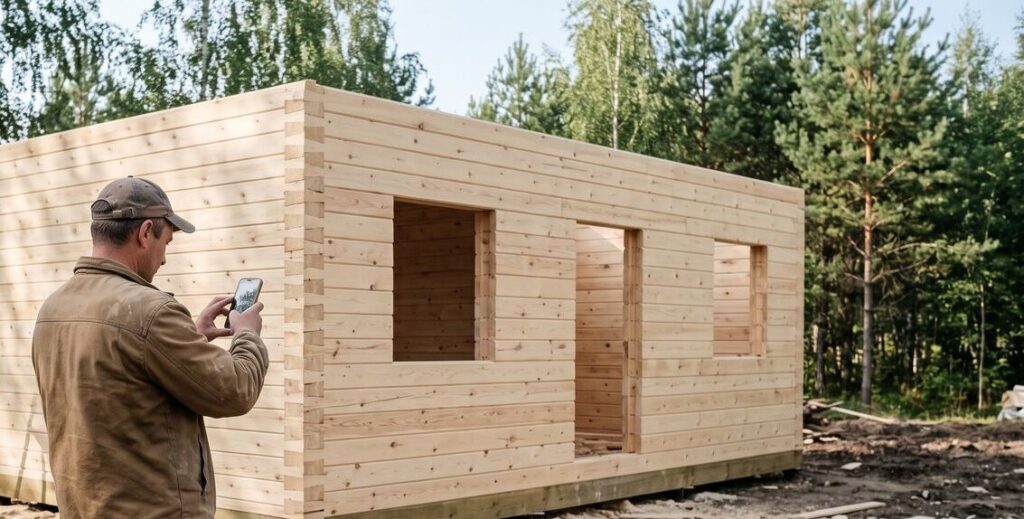

Попросите разбить весь срок дома из бруса на этапы с датами сдачи каждого в договоре. Фиксируйте готовность фотографиями. Любое отставание от графика должно фиксироваться письменно с указанием причины.

Записаться на просмотр

Заявка отправлена!

Ошибка!

Форма не отправлена :(

Наши проекты

Рассвет

104 м2
13x9,5
2 спальни
1 этаж
3 156 000 ₽
3,16 млн ₽

Благой

104 м2
9,5x11
2 спальни
1 этаж
3 164 000 ₽
3,16 млн ₽

Заповедный

104 м2
9x11,5
2 спальни
1 этаж
3 144 000 ₽
3,14 млн ₽

Таёжный

103 м2
8,7x13,5
2 спальни
1 этаж
3 109 000 ₽
3,11 млн ₽

Светлица

103 м2
12x9,5
2 спальни
1 этаж
3 063 000 ₽
3,06 млн ₽

Горница

102 м2
12x8,5
2 спальни
1 этаж
3 063 000 ₽
3,06 млн ₽

Бесплатная консультация

Оставьте заявку и мы честно ответим на все, что вас интересует, а также посоветуем, что будет более подходящим для вас без навязывания лишних услуг

Заявка отправлена!

Ошибка!

Форма не отправлена :(
